[部门动态] 金钗井片区内涝治理工程临时交通管制通告

[复制链接]

1410

主题

1414

帖子

9912

积分

VIP会员

Rank: 5Rank: 5

积分
9912
发表于 2025-4-9 15:43:48 | 显示全部楼层 |阅读模式 来自 中国重庆
江津区金钗井片区内涝治理项目已开工建设,整个项目分为八个施工阶段,计划工期720天,现已启动第一阶段施工。第一阶段主要实施金钗井路及南街、北街的明挖雨水管道施工,施工工期约60天。具体施工组织如下:一、占道施工情况1、金钗井南街路幅7m宽,全路段采用分幅占道4m宽,由金钗井至祥瑞大道单向通行,计划于2025年04月08日至2025年04月28日占道施工,共计20日。
2、金钗井北街路幅7m宽,全路段采用分幅占道4m宽,由祥瑞大道至金钗井单向通行,2025年4月28日恢复金钗井南路交通,同时金钗井北街于2025年4月28日至2025年5月13日占道施工,共计15日。
3、金钗井路路幅宽度10m,全路段采用分幅占道4m宽,实行双向2车道通行,2025年5月13日恢复金钗井北路交通,同时金钗井路于2025年5月13日至2025年6月08日占道施工,共计26日。

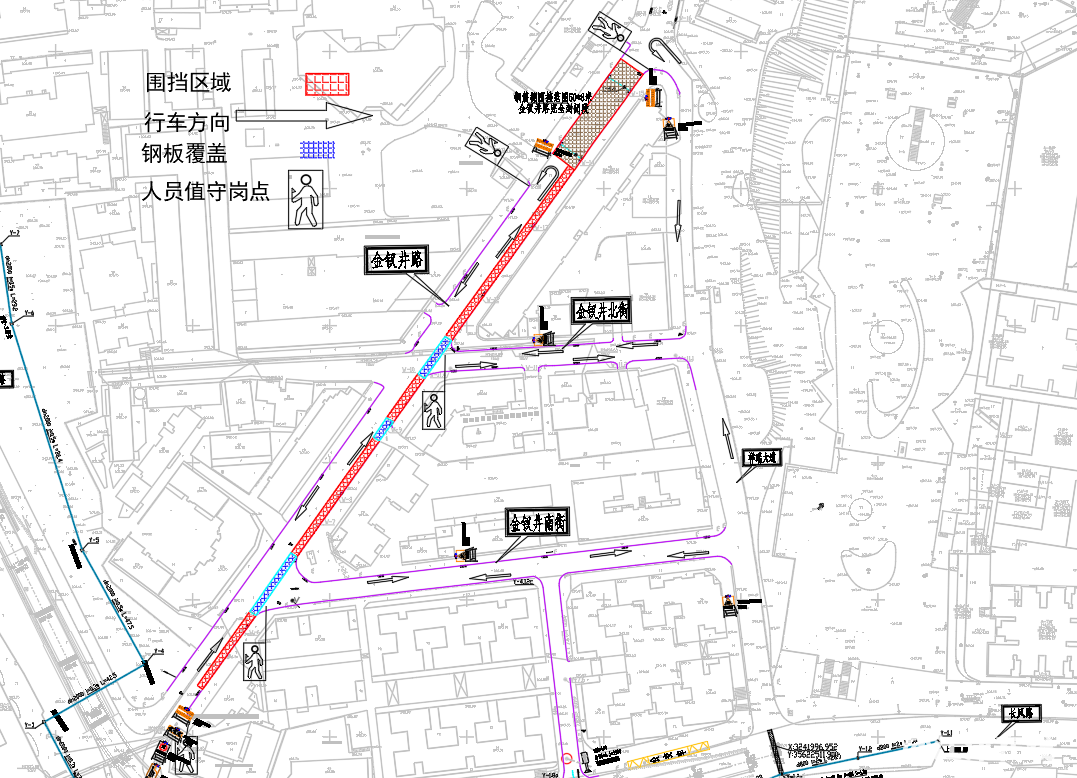

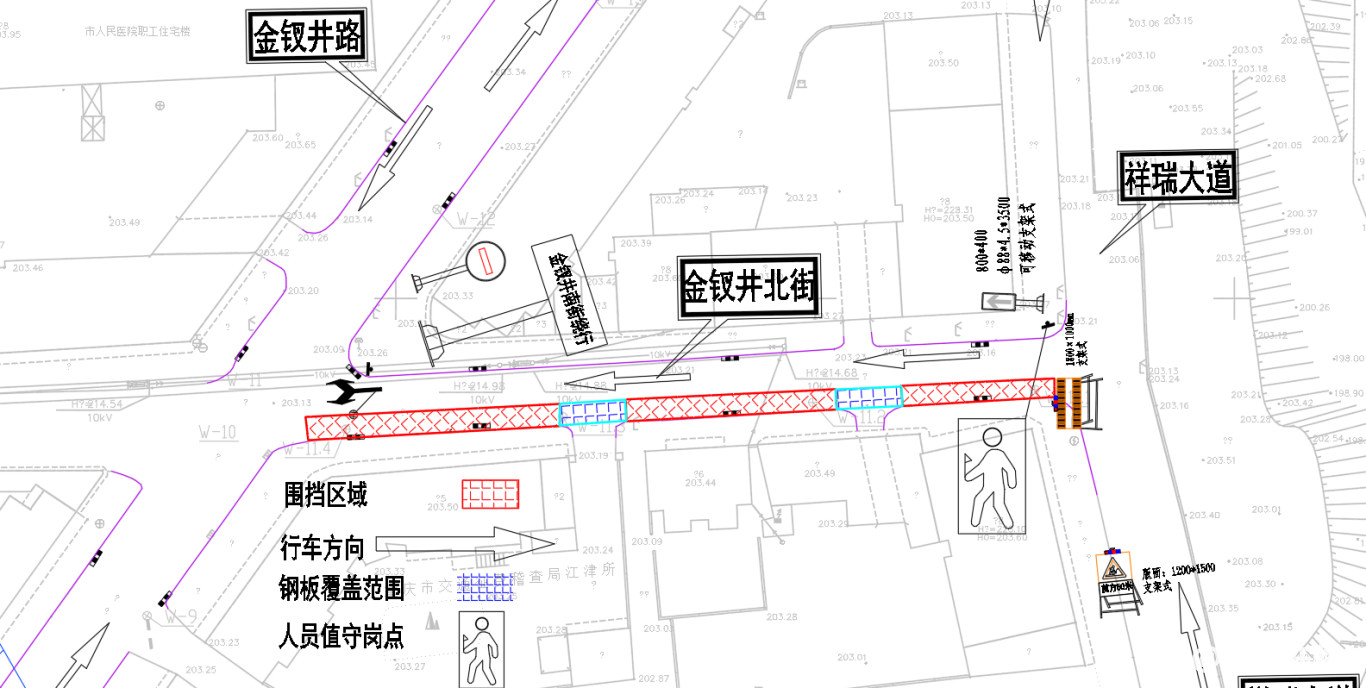

二、交通组织方案为切实减少道路交通压力,车辆导流方案如下:1、对金钗井路及金钗井北街、南街占道施工区域采用全围挡封闭施工,遇小区出入口及支路路口采用钢板覆盖行车;在金钗井路各交叉口设标志牌,入口处设支架式“前方施工50m距离标志、车道变窄标志、限速标志、线形诱导标志”等。
2、施工时序:金钗井南街→金钗井北街 →金钗井路。
3、施工占道:施工期间的道路两侧禁止停车,按照施工时序施工完占道段后立即恢复交通,再转换至下段路进行占道施工。
4、交通协管人员:每段围挡封闭段两端各设1人进行交通指挥,入口围挡起点处设交通协管员1名,出口围挡终点处设交通协管员1名,同时对于小区出入口各设1人进行交通指挥。请周边群众及市民朋友提前规划好出行路线,由此给您造成的不便,深表歉意!

2025年04月09日


来源:江津交巡警
